Wärmeverbund Burgdorf Süd
Seit Herbst 2006 beliefert der Wärmeverbund Burgdorf Süd (WBS) im Gebiet Lindenfeld die Grosskunden Spital Emmental, Bildungszentrume Emme, Kaufmännische Berufsschule KBS, Schulhaus Lindenfeld, Sporthalle Lindenfeld mit Tennishalle und die Überbauungen Oberfeld mit Wärme für die Raumheizung und zur Warmwasseraufbereitung.


Angaben zum Wärmeverbund

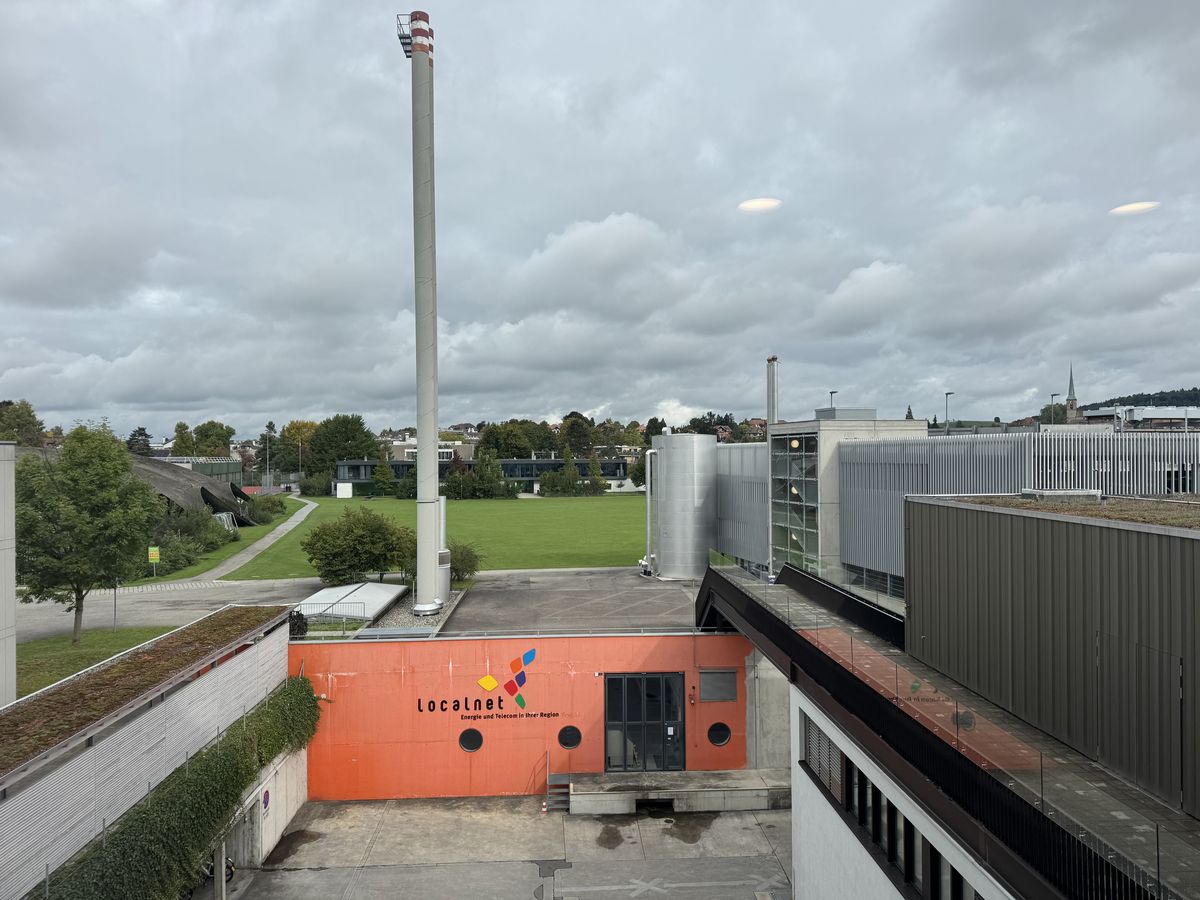

Standort Wärmezentrale:
Zähringerstrasse 45, 3400 Burgdorf

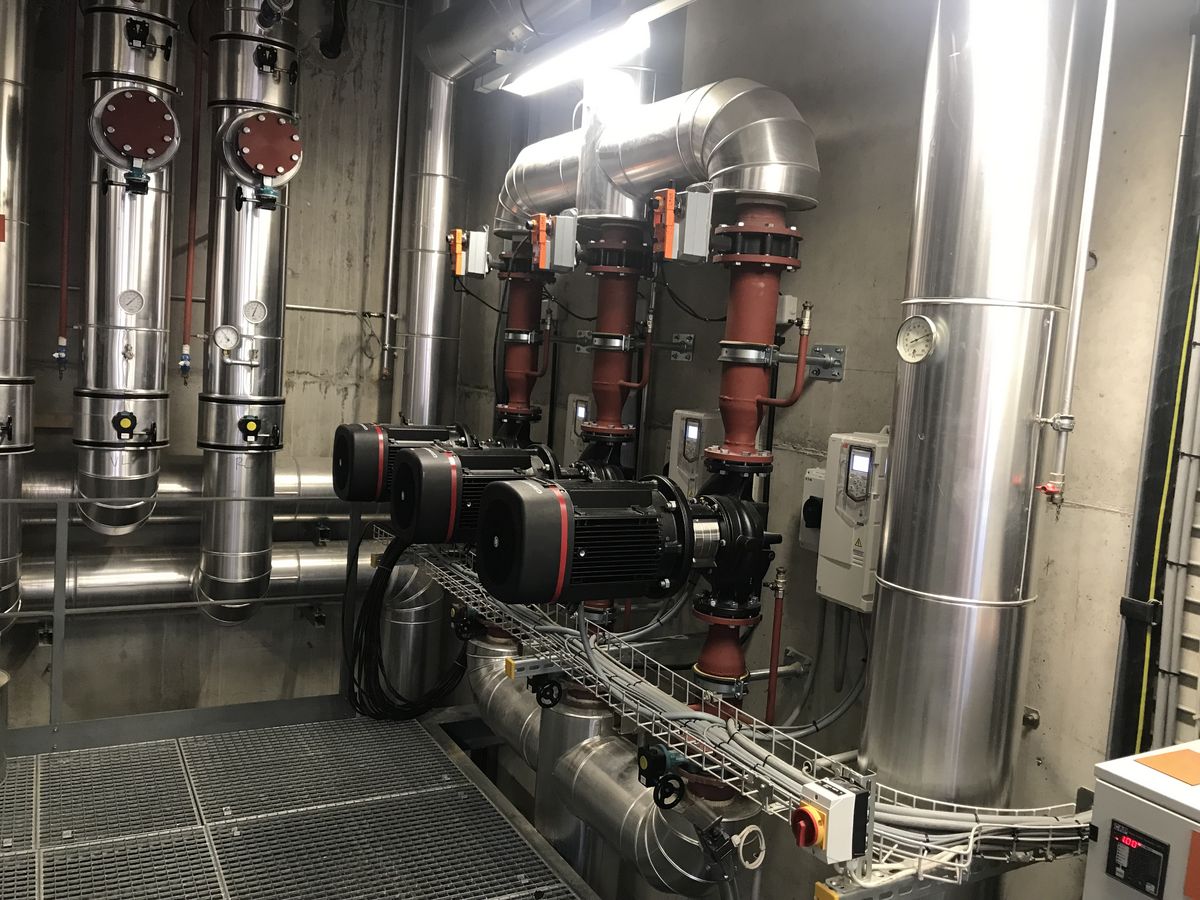

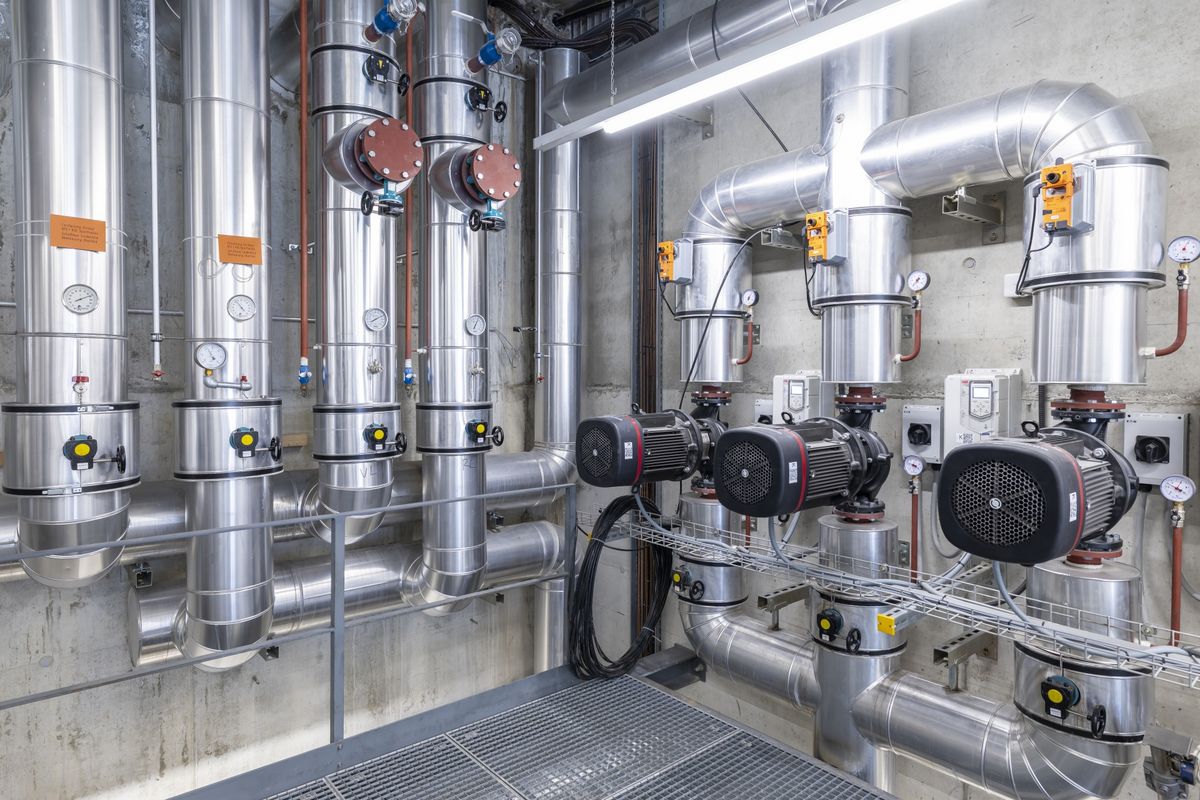

Wärmeproduktionsanlagen:
Holzschnitzelkessel, Gaskessel zur Spitzenlastabdeckung
Energieträger Zentrale:
75% Holzschnitzel und 25% Erdgas
Installierte Produktionsleistung:
4'200 KW

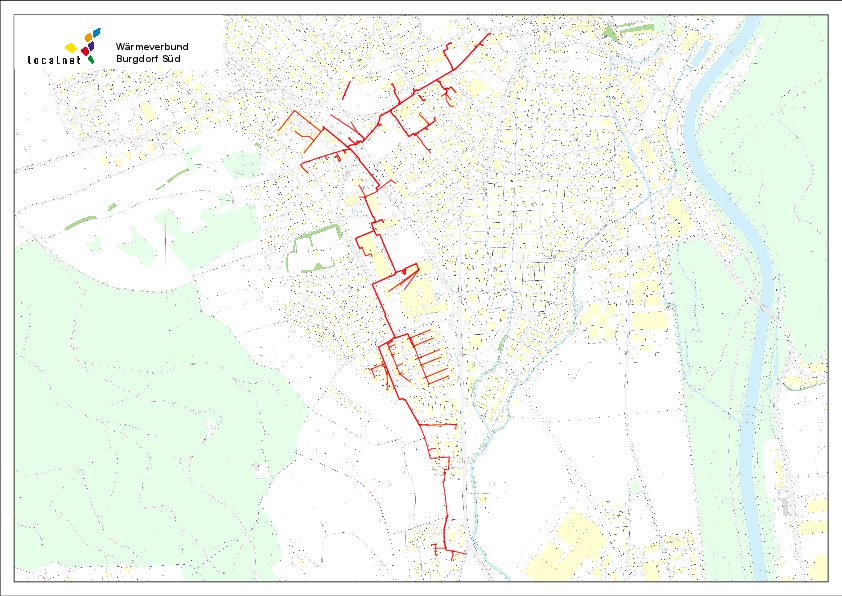

Fernwärmetrasse:
6'980 Meter
Energieabsatz pro Jahr:
12'725'000 kWh das entspricht dem Verbrauch von rund 626 EFH
CO2 Einsparnis durch die Substitution von Öl:
Rund 2'840 Tonnen pro Jahr
Anzahl Liegenschaften mit Fernwärme in Betrieb:
106 Anlagen
